lundi 30 décembre 2013

ET LE MAITRE SE MIT A L'OUVRAGE.

Pose du stratifié dans le dressing. Pour le  calepinage, pose à l'anglaise ou en coupe de pierre. A suivre.






dimanche 29 décembre 2013

QUELQUES DATES.


19 mai  2011 : vente de "Jouguet".
27 janvier  2012 : achat du terrain.

13 mars  2012 : définition du projet avec  "Ariane Constructions".

13 septembre  2012 : vente  de  Carcans.
28 septembre  2012: signature du CCMI avec "Ariane Constructions".

22 octobre  2012: dépôt du PC /  mairie de Mérignac.

06 décembre 2012: obtention du PC.

19 février 2013: début du chantier.
18 décembre 2013: réception du chantier (10 mois).



mardi 24 décembre 2013

NOEL AU CHARBON.


Le dos explosé mais heureux d'en avoir
terminé avec le box 2910-11. Adieu Shurgard, bonjour le garage rangé certes mais relativement encombré. La crêche prend forme. Il était temps.








lundi 23 décembre 2013

LE MAITRE D'OUVRAGE...

Avant la pose du parquet, l'installation des placards, il faut vider le box 2910-11 de Shurgard Pessac. Une œuvre de Titan qui doit être achevée avant le 29/12. C'est en cours.


L'aspect carcéral high-tech de Shurgard.


Déménagement en cours.


mercredi 18 décembre 2013

LES CLEFS.

Sans réserves. RAS. Le dernier chèque et les multiples signatures. Les clefs. Dix mois, jour pour jour,  se sont écoulés depuis l'ouverture du chantier. Fin d'une histoire. Début d'une appropriation du lieu. Une nécessaire domestication de l'espace. D'autres pages à venir dans  ce blog.

mardi 17 décembre 2013

LA PAC ENFIN.

La PAC a été mise en œuvre lundi. Aujourd'hui, la chaleur produite est déjà perceptible. Demain, réception de chantier et remise des clefs.






mercredi 11 décembre 2013

MISE EN SERVICE.

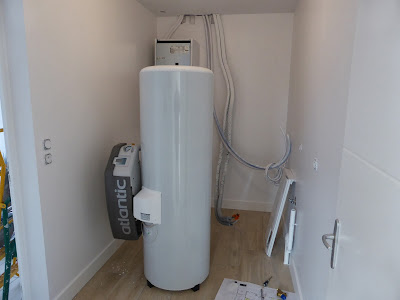

Beaucoup de monde, beaucoup d'activités aujourd'hui sur le chantier. Sur le toit-terrasse, on s'affaire autour des capteurs solaires. Dans le cellier, les capteurs sont emplis de glycol. La PAC devait être mise en route cet après-midi. Les électriciens posent les caches de finition des prises (Schneider de type Odace). Grilles d'aération et de VMC sont installées.
En cours, nettoyage des menuiseries, des vitres et des sols.

mardi 10 décembre 2013

PRE-RECEPTION.

Riche réunion de chantier, hier. Julien Chatauret pour finaliser la VRD et Philippe Bureau pour la pré-réception du bâtiment. Une "aventure" s'achève. Dans ce cas précis, le vocable d'aventure est inadapté puisque la conduite du chantier s'est avérée plutôt fluide et sans vraies difficultés. Réception, livraison de la maison le 18 décembre. Demain, mise en œuvre de la PAC, du plancher chauffant et des capteurs solaires. Je vais devoir passer un diplôme de "climaticien" pour gérer tout le système sans parler de la domotique.


 Détail de l'alimentation en gaz dans la cuisine.

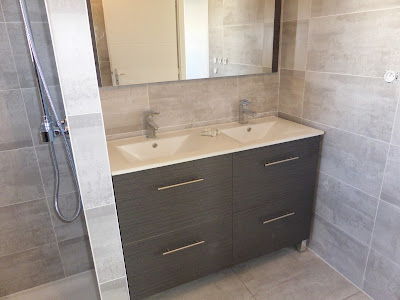

         Le miroir de la salle d'eau a été posé.

vendredi 6 décembre 2013

ET LE PLOMBIER...

Le plombier doit finir sa partie ce soir. En attendant la pose, en fin d'année, du "double vasques"  de la salle de bains.  Peut être à revoir la couleur du meuble de la salle d'eau.
Pré-réception lundi 9 décembre. Passage de Qualigaz mardi. Mise en chauffe de la maison   mercredi.  Livraison en vue.








mercredi 4 décembre 2013

BLANC ET COULEURS.


Derniers raccords, nettoyage des lieux, le chantier "peinture" s'achève ce soir. Sur le toit, on met en place les panneaux solaires (thermiques). Retour du plombier, vendredi.
